Библиотека событий приведена в таблице 2
Таблица 2
|
0. Начало работ |
|
1. Проект ТЗ заказчика готов |
|
2. проработка проекта ТЗ исполнителем завершена |
|
>3. Согласованное и утвержденное ТЗ |
|
4 Изучение научно-технической информации завершено |
|
5. Выбрана элементная базы разработки |
|
6. Выбраны основные программные решения |
|
7. Структурная и функциональная схема программы готовы |
|
8. Принципиальные схемы разработаны |
|
9. Основные параметры изделия уточнены |
|
10. Готовое программное средство |
|
11. Настройка и тестирование программы завершены |
|
12. Проведена оценка соответствия ТЗ |
|
13. Объединение с остальными частями интеллектуального робота успешно завершено |
Для оценки временных и стоимостных параметров используем метод сетевого планирования и управления (СПУ). Основным плановым документом в системе СПУ является сетевой график (сетевая модель или сеть), представляющий собой информационно-динамическую модель, в которой отражаются взаимосвязи и результаты всех работ, необходимых для достижения конечной цели разработки. Сетевая модель изображается в виде сетевого графика (сети), состоящего из стрелок и кружков. Стрелками в сети изображаются отдельные работы, а кружками — события. Под стрелками указывается ожидаемое время выполнения работ. Жирной линией показан критический путь
.

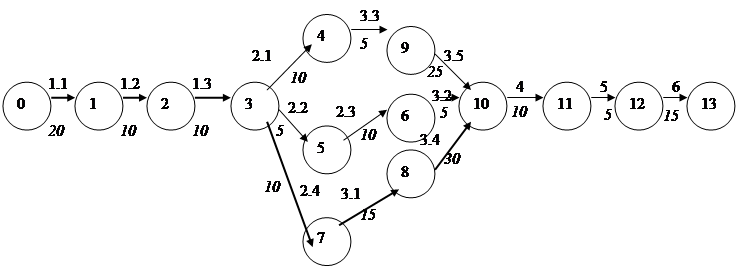

Сетевая модель комплекса приведена на рисунке 17.
Рис. 17 Сетевая модель
Критический путь равен:
= 125 дней (определен по сетевой модели).
Полный резерв времени пути
- это разница между длиной критического пути
и длиной рассматриваемого пути
.
Трудоемкость приведена в таблице 3.
Таблица 3
|
№ п/п |
Код работы |
Время выполнения (дней) |
Количество исполнителей |
Трудоемкость чел. час |
|
1 |
1.1 |
20 |
1 |
160 |
|
2 |
1.2 |
10 |
1 |
80 |
|
3 |
1.3 |
10 |
1 |
80 |
|
4 |
2.1 |
10 |
1 |
80 |
|
5 |
2.2 |
5 |
1 |
40 |
|
6 |
2.3 |
10 |
1 |
80 |
|
7 |
2.4 |
10 |
1 |
80 |
|
8 |
3.1 |
15 |
1 |
120 |
|
9 |
3.2 |
5 |
1 |
40 |
|
10 |
3.3 |
5 |
1 |
40 |
|
11 |
3.4 |
30 |
1 |
240 |
|
12 |
3.5 |
25 |
1 |
200 |
|
13 |
4 |
10 |
1 |
80 |
|
14 |
5 |
5 |
1 |
40 |
|
15 |
6 |
15 |
1 |
120 |
3.2. Определение затрат на разработку программы
Расчет заработной платы сотрудников, занятых разработкой программы приводится в таблице 4.
Таблица 4
|
№ п/п |
Код работы |
Трудоемкость чел. час |
Среднечасовая ставка |
Сумма ЗП |
|
1 |
1.1 |
160 |
1 |
160 |
|
2 |
1.2 |
80 |
1 |
80 |
|
3 |
1.3 |
80 |
1 |
80 |
|
4 |
2.1 |
80 |
1 |
80 |
|
5 |
2.2 |
40 |
1 |
40 |
|
6 |
2.3 |
80 |
1 |
80 |
|
7 |
2.4 |
80 |
1 |
80 |
|
8 |
3.1 |
120 |
1 |
120 |
|
9 |
3.2 |
40 |
1 |
40 |
|
10 |
3.3 |
40 |
1 |
40 |
|
11 |
3.4 |
240 |
1 |
240 |
|
12 |
3.5 |
200 |
1 |
200 |
|
13 |
4 |
80 |
1 |
80 |
|
14 |
5 |
40 |
1 |
40 |
|
15 |
6 |
120 |
1 |
120 |
|
Итого |
1480 |
1480 | ||
Другие рефераты на тему «Коммуникации, связь и радиоэлектроника»:
Поиск рефератов
Последние рефераты раздела
- Микроконтроллер системы управления
- Разработка алгоритмического и программного обеспечения стандарта IEEE 1500 для тестирования гибкой автоматизированной системы в пакете кристаллов
- Разработка базы данных для информатизации деятельности предприятия малого бизнеса Delphi 7.0
- Разработка детектора высокочастотного излучения
- Разработка микропроцессорного устройства для проверки и диагностики двигателя внутреннего сгорания автомобиля
- Разработка микшерного пульта
- Математические основы теории систем
