Строим график Ганта (линейный) и гистограмму «Время-ресурсы» (см. приложение Л).

Корректировка сети по критерию «Время-ресурсы»

Корректировка сети позволяет:

1) сократить время выполнения всех мероприятий (сокращение критических работ);

2) скорректировать численность исполнителей (для некритических работ) с учетом трудоемкости каждой работы.

1) Как мы можем видеть из сетевого графа, общее время выполнения программных мероприятий составляет 59 дней.

Сократим время выполнения программных мероприятий до 50 дней за счет сокращения времени критических работ G, R, V и Z.

Трудоемкость каждой работы определяется по следующей формуле:

чел./дн.

чел./дн.

Пусть время выполнения работы G=8 дней, тогда

чел.

Для того, чтобы выполнить работу G за 8 дней, необходимо дополнительно привлечь 2-х исполнителей и их общее количество тогда будет равно 12 чел.

чел./дн.

Пусть время выполнения работы R=7 дней, тогда

чел.

Для того, чтобы выполнить работу R за 5 дней, необходимо дополнительно привлечь еще 3-х исполнителей и их общее количество тогда будет равно 11 чел.

чел./дн.

Пусть время выполнения работы V=7 дней, тогда

чел.

Для того, чтобы выполнить работу V за 7 дней, необходимо дополнительно привлечь 5 исполнителей и их общее число тогда будет равно 17 чел.

чел./дн.

Пусть время выполнения работы Z=5 дней, тогда

чел.

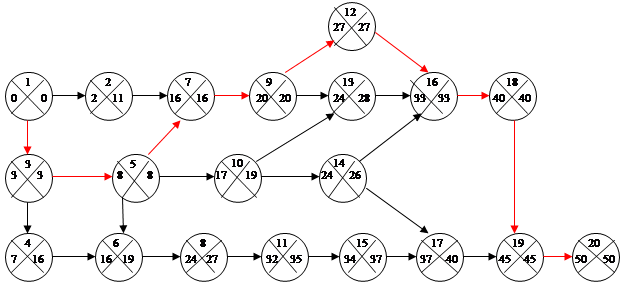

Для того, чтобы выполнить работу Z за 5 дней, необходимо дополнительно привлечь 5 исполнителей и их общее число тогда будет равно 13 чел. Произведем корректировку сети:

Q(6)

L(7)

Z(5)

Y(5)

X(5)

V(7)

W(3)

S(2)

U(5)

T(7)

R(5)

M(4)
