Организация капитального ремонта звеньевого пути на деревянных шпалах с очисткой балластной призмы машиной СЧ-600
t2=Iпод*N ЭЛБ*а 2, где Iпод – участок пути, который должен быть поднят балластером, чтобы бригада по разбалчиванию стыков могла приступить к работе (0,05 км); NЭЛБ – техническая норма времени на подъемку 1 км пути балластером с учетом зарядки и разрядки машины (21,5 мин). t2=1.07*а2+2=10 (мин),
t3=0.001*(L раз+50)*а2=2*N ЭЛБ*а2=0,001*(228,5+50)*1,13=12(мин).
t4=100/1зв*Nраз - техническа
я норма времени на разборку одного звена пути (техническая норма времени на разборку и укладку одного звена длиной 25 м с деревянными шпалами – 1,7 мин, с железобетонными- 2,2 мин).
t4=100*/25*2.2=40 (мин), отсюда Тр=20+10+12+40=82(мин).
Время работы ведущей машины Твед=nзв*Nукл*а2, где nзв – число звеньев, которые необходимо уложить на всей длине фронта работ в «окно» (nзв=Lф/Iзв); Nукл- техническая норма на укладку одного звена (для укладки звена длиной 25 м с железобетонными шпалами=2,2 мин).
Твед=2075/25*2,2*1,13=206 мин, принимаем 206мин. Время необходимое для свертывания работ складывается из суммы времени по нормам, затрачиваемого на укладку рельсовых рубок (10 мин); осаживание первой части путеукладочного поезда, сболчивание стыков и рихтовку пути с учетом, что работы выполняются одновременно с укладкой рельсовых рубок (5 мин); выгрузку щебня из хоппер – дозаторов и выправку пути с подбивкой шпал машиной ВПО-3000 на участке длиной Lуч, который занят путевыми машинами после укладки последнего звена.
Длина Lуч определяется по следующей формуле Lуч=Lукл+Lхд+Lвпо.
Так как выправка пути машиной ВПО-3000 и выгрузка щебня выполняются в одном темпе, а фронт выгрузки щебня короче, чем фронт выправки пути, то учитывается только время, которое необходимо затратить на выправку пути:
tвых=Lуч*Nвпо*а2, где Nвпо- техническая норма времени машины ВПО-3000 (0,034 мин/м).
Суммарное время, необходимое на свертывание работ:
Tc=17.4+13.27+tвып+9,35=17,4+13,27+6,57+9,35=46,59 мин, принимаем 46 мин. Вычисляем продолжительность «окна»
(Токна=Тразвертки+Твед.маш.+Тсвертывания)/60=(82+223,7+46,59=5,87 (мин)=6 час.
Принимаем продолжительность «окна» по технологическому процессу 6 часов.

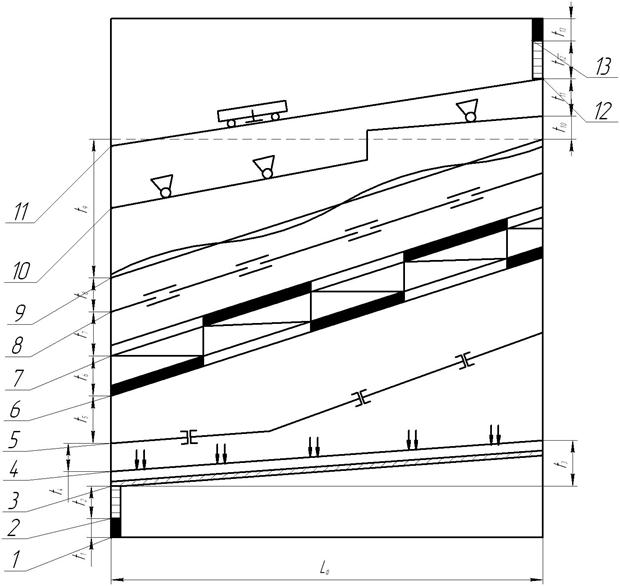

Рис. Технологическая схема работ в «окно»
1- Оформление закрытия перегона и пробег машин к месту работ
2- Зарядка СЧ – 600
3- Очистка щебня СЧ – 600
4- Выправка пути после работы СЧ – 600 для пропуска путеразборочного поезда
5- Разболчивание стыков электрогаечными ключами, снятие болтов и установка штырей ОПМС-8 в стыках
6- Разборка пути путеукладчиком, снятие накладок и укладка их на звено, уборка оторвавшихся шпал
7- Укладка пути путеукладчиком
8- Постановка накладок и сболчивание стыков
9- Рихтовка пути, подтягивание клеммных болтов
10 – Выгрузка щебня из хоппер-дозаторов
11- Выправка пути машиной «Дуоматик»
7. Потребность материалов на один километр капитального ремонта пути и покиломктрового запаса по нормам приказа.
Потребность материалов определяется согласно норм расхода по указанию МПС РФ от 28.02.2006 г. №С-60 У. Согласно задания: тип рельсов Р 65, шпалы железобетонные типа Ш 3, скрепление бесподкладочного ЖБР-65, балласт щебеночный твердых пород.
Ведомость расхода материалов
|
 № п/п  |
 Наименование материалов  |
 На ремонт 1 км пути  |
 Покилометровый запас  |  ||
|
 Изм.  |
 Потребность  |
 Изм.  |
 Потребность  |  ||
|
 1  |
 Рельсы новые Р 65  |
 тн  |
 129,76  |  ||
|
 2  |
 Рельсы с болтовыми отверстиями длиной 12,5 м Длиной 12,46 м Длиной 12,42 м Длиной 12,38 м Длиной 8-11 м Длиной 8-12,5 м без болтовых отверстий с незакаленными концами  |
 Шт. Шт Шт Шт Шт шт  |
 По 1 на линейное отделение  |  ||
|
 3  |
 Накладки 6-тидырные  |
 Тн.  |
 4,72  |
 Шт.  |
 2 на км  |
|
 4  |
 Болты с гайками  |
 тн  |
 0,55  |
 Шт.  |
 2 на км  |
|
 5  |
 Шайбы пружинные стыковые  |
 тн  |
 0,045  |
 Шт.  |
 15  |
|
 6  |
 Клеммы пружинные  |
 Тн/шт  |
 6,256/7488  |
 10  |  |
|
 7  |
 Скоба упорная  |
 Тн/шт  |
 10,74/7488  |
 10  |  |
|
 8  |
 Шайбы пружинные 2-хвитковые для закладки болтов  |
 тн  |
 0,9  |  ||
|
 9  |
 Закладные болты с гайками  |
 тн  |
 5,7  |
 4  |  |
|
 10  |
 Скоба ЖБР  |
 Тн/шт  |
 1,69/7488  |  ||
|
 11  |
 Прокладка упругая  |
 шт  |
 7488  |
 шт  |
 10  |
|
 12  |
 Прокладка ЖБР  |
 шт  |
 3744  |
 шт  |
 10  |
|
 13  |
 Втулки изолирующие  |
 Шт  |
 3744  |
 шт  |
 4  |
|
 14  |
 Рельсосмазыватели  |
 шт  |
 0,2  |  ||
|
 15  |
 Рельсовая смазка  |
 кг  |
 2,4  |  ||
|
 16  |
 Шпалы железобетонные  |
 шт  |
 1872  |
 шт  |
 1  |
|
 17  |
 Стыковые соединители  |
 Шт  |
 80  |
 шт  |
 2  |
|
 18  |
 Графитовая мазь  |
 кг  |
 36  |  ||
|
 19  |
 Электроды сварочные  |
 кг  |
 2,4  |  ||
|
 20  |
 Накладки АпАТэк  |
 шт  |
 2(на один стык одной нити)  |  ||
|
 21  |
 Планки стопорные  |
 шт  |
 4(на один стык одной нити)  |  ||
|
 22  |
 Клеймы специальные  |
 шт  |
 4(на один стык одной нити)  |  ||
|
 23  |
 Детали изолирующие или клееболтовой изолирующий стык  |
 комп  |
 1(на один стык одной нити)  |  ||
|
 24  |
 Щебень  |
 Куб.м  |
 2690  |  ||
Другие рефераты на тему «Транспорт»:
Поиск рефератов
Последние рефераты раздела
- Проект пассажирского вагонного депо с разработкой контрольного пункта автосцепки
 - Проектирование автомобильных дорог
 - Проектирование автотранспортного предприятия МАЗ
 - Производственно-техническая база предприятий автомобильного транспорта
 - Расчет подъемного механизма самосвала
 - Системы автоблокировки
 - Совершенствование организации движения и снижение аварийности общественного транспорта в городе Витебск
