Второй пусковой комплекс стоматологической поликлиники КГМА в г. Краснодаре

Таблица 6.3 – ТЭП

N

НАИМЕНОВАНИЕ ПОКАЗАТЕЛЕЙ

Единицы измерения

Количество

1

См

етная стоимость объекта.

Тыс. руб.

40990

2

В том числе стоимость СМР

Тыс. руб.

11079

3

Нормативная продолжительность строительства

Мес.

14

5

Нормативная трудоёмкость строительства

Чел./дн.

10256

4

Проектируемая продолжительность строительства

Мес.

13.7

6

Проектируемая трудоёмкость строительства

Чел./дн.

9838

7

Выработка на 1 чел./дн.

Руб.

2184

8

Выполнение нормативной выработки

%

106,2

9

Экономический эффект от сокращения продолжительности строительства

Тыс. руб.

124

6.2 Строительный генеральный план

Строй генплан является важным документом проекта производства работ. Он представляет собой план строительной площадки, на котором кроме проектируемых и существующих зданий и сооружений показано расположение временных зданий и сооружений, коммуникаций, дорог, механизмов, складских площадок, необходимых для производства СМР.

Исходными данными для составления строй генплана служат: генеральный план с нанесёнными на него имеющимися и проектируемыми зданиями и сооружениями, а так же системы подземных коммуникаций; календарный план со сводным графиком потребности в рабочих; перечень и количество строительных машин и механизмов; ведомость потребности в строительных конструкциях, изделиях и материалов; перечень, количество и размеры временных зданий, сооружений складов.

Для составления строй генплана учитывается объём временных сооружений и размещение их, соблюдая правила техники безопасности. Инженерные сети водоэлектроснабжения, теплосеть, канализация выполнены с учетом нормативных данных по проектированию стройгенпланов.

6.3 Расчет потребности санитарно-бытовых помещений

Расчет потребности санитарно бытовых помещений выполняем на основании СНиП «Санитарно-бытовые помещения для работающих, занятых непосредственно на производстве», должны проектироваться в зависимости от групп производственных процессов. Монтаж зданий (кирпичная кладка, монтаж ж.б. конструкций, кровельные работы, бетонные работы) относятся ко 2-ой группе производственных процессов, это процессы протекающие при неблагоприятных метеорологических условиях. При температуре воздуха до 10 С, включая работы на открыто воздухе.

По условиям строительства необходимая номенклатура инвентарных зданий для данной стройплощадки состоит из: Гардеробного помещения для отдыха, помещения для обогрева, помещения для приема пищи, душевой, умывальной, сушки, уборной прорабской и комнаты по т/б столовой (буфета), здравпункта.

Расчет помещений выполняем согласно расчетных нормативов для гардеробных из расчета общего количества работающих 33, а остальных помещений из числа работающих в наиболее многочисленную смену 54.

ГАРДЕРОБНАЯ норма на одного работающего 0.1 м2. Инвентарные бытовки площадь 18 м2 рассчитаны не более чем на 10 человек. Площадь – 10х 0.1 = 1.0 м2.

Помещение для отдыха - норма на одного работающего 0.9 м2. Площадь – 10х 0.9 = 9.0 м2 помещение место для отдыха в рабочее время следует размещать, как правило, при гардеробных домашней одежды.

КОМНАТА ПРИЕМА ПИЩИ. норма на одного работающего 1 м2, но не менее 12 м2. площадь 10 х. 1.0 =10.0 м2

Комната приема пищи допускается при численности работающих в смену менее 30 человек. Комната должна быть оборудована умывальником, электрической плитой. холодильником, кипятильником.

При численности работающих до 10 человек в смену вместо комнаты приема пищи допускается предусматривать в гардеробной дополнительной место площадью 6 м2 для установки стола для приема пищи.

Столовая из расчета одно место на четырех работающих в смену

Принимаем на 20 посадочные мест.

Столовую предусматривать при численности работающих в смену более 200 чел. До 200 человек, столовую, раздаточную.

КОМНАТА ДЛЯ ОБОГРЕВА норма на одного работающего 0.1 м2 Площадь = 10 х 0.1 = 1.0 м2

СУШКА норма на одного работающего 0.15 м2.

Площадь = 10х0.15 = 1.5 м2

УМЫВАЛЬНЫЕ норма на один кран 20 человек =при гардеробной.

ДУШЕВАЯ норма на одну душевую сетку 5 человек 10:5=2 размер душевой 0.9 х 0.9 шириной прохода между ними 1.5 м

ПИТЬЕВОЙ ФОНТАНЧИК. норма 1 кран на 200 человек

УБОРНЫЕ общая уборная для мужчин и женщин допускается при численности работающих в смену не более 15 чел. уборная мужская норма на один прибор 12 работают

ПРОРАБСКАЯ норма на одного работающего 4 м2 площадь =2х4 =8 м2

КОМНАТА ПО Т/Б принимаем 9 м 2

МЕДПУНКТ при списочной численности до 50 человек при прорабской.

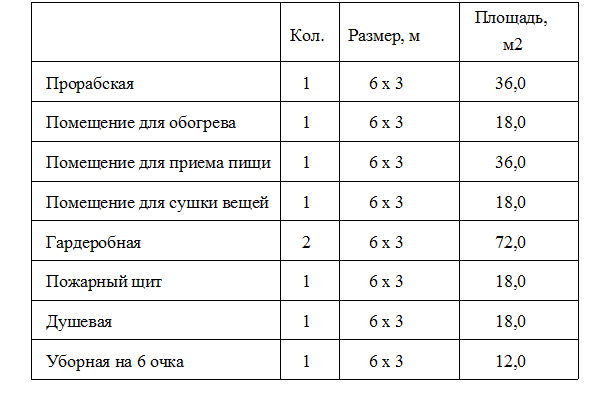

Таблица 6.4 – Временные здания и сооружения

Размещение санитарно-бытовых помещений на строительной площадке выполняют в инвентарных передвижных зданиях-вагончиках.

Питание рабочих предусматривается в столовых системы общественного питания или в специально отведенных для этих целей помещениях с доставкой горячей пищи в термосах и последующей ее раздачей.

Обеспечение на период строительства электроэнергией, водой, теплом предусматривается от существующих и проектируемых сетей, выполняемых во время подготовительного периода.

Кислород доставлять на площадку в баллонах. Обеспечение сжатым воздухом строительства предусмотрено от передвижных компрессоров. Определение вида связи на стройплощадке (телефонная, радиосвязь) определяется проектом производства работ.
